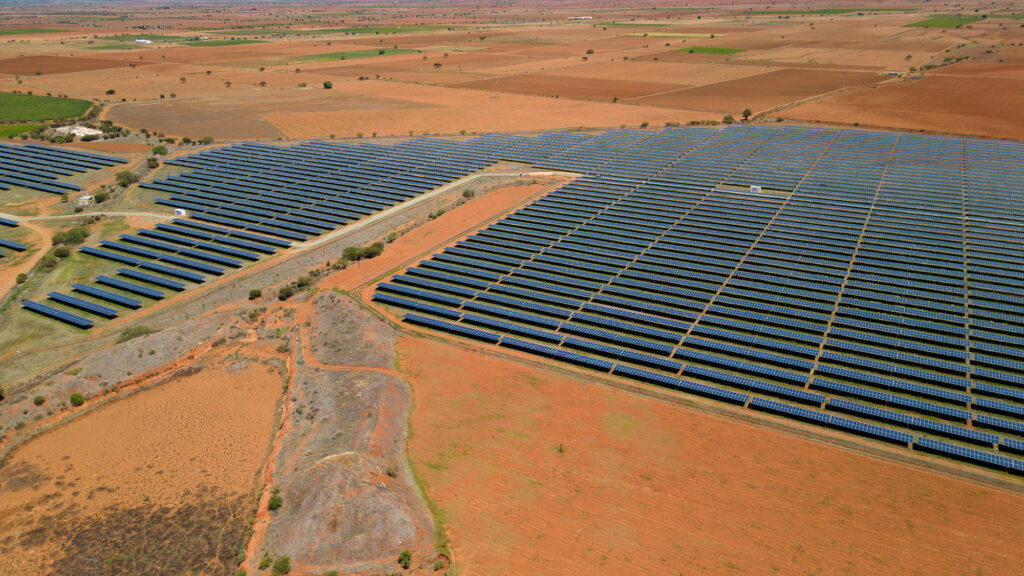

En operaciones en Zacatecas la planta Mitre Calera Solar, de 80.3 MW, adjudicada en la subasta de 2017

Share

La empresa Mitsui & Co. Infrastructure Solutions ha anunciado la inauguración del parque solar Mitre Calera Solar, ubicado en Zacatecas, de una capacidad instalada de 80.3 MW.

Se estima que la planta, que despliega más de 300 mil módulos montados sobre 3,378 seguidores solares en una superficie de casi 259 hectáreas, pueda generar anualmente 234 mil MWh, equivalente para abastecer a 23 mil hogares cada año.

Está equipada con un transformador principal de LG Prolec, 525 inversores, 15 transformadores y la Subestación Eléctrica Calera Industrial de la Comisión Federal de Electricidad (CFE) de 115kV.

Con una inversión de más de 100 millones de dólares, se trata del primer desarrollo fotovoltaico del grupo empresarial.

Adjudicada en Tercera Subasta Eléctrica de Largo Plazo
Se da la circunstancia de que este proyecto fue adjudicado en la Tercera Subasta Eléctrica de Largo Plazo (SLP-1/2017), en enero de 2017.

En abril de 2020, el Centro Nacional de Control de Energía (CENACE) a través de un Acuerdo frenó la entrada en operación de nuevas plantas de generación de energía renovable. El llamado Acuerdo para Garantizar la Eficiencia, Calidad, Confiabilidad, Continuidad y Seguridad del Sistema Eléctrico Nacional fue luego reclamado judicialmente por varias empresas con proyectos en curso.

Pocas semanas después, un oficio del CENACE informaba que 23 empresas habían obtenido la suspensión provisional en sus respectivos amparos contra el mencionado acuerdo, por lo que, constaba entonces, se “deberá inaplicar el acuerdo”.

Entre las empresas que habían obtenido dicha suspensión provisional constaba, precisamente, Mitsui & Co. Infrastructure Solutions.
