La Secretaría de Medio Ambiente y Recursos Naturales (Semarnat) otorgó la autorización en materia de impacto ambiental al proyecto Parque Fotovoltaico Cuquío, una central solar de 100 MW que se desarrollará en el municipio de Cuquío, en el estado de Jalisco. La iniciativa fue evaluada por la Dirección General de Impacto y Riesgo Ambiental (DGIRA), que avaló el desarrollo del proyecto en sus etapas de preparación del sitio, construcción, operación, mantenimiento y abandono.
De acuerdo con la resolución administrativa, el proyecto es promovido por Energías Renovables Venta III, y tendrá una potencia instalada de 100 MW en su punto de interconexión, con una producción media anual estimada de 279,648 MWh. El expediente fue recibido por la DGIRA el 2 de diciembre de 2021 y, tras el proceso de evaluación, se determinó viable desde el punto de vista ambiental, sujeto al cumplimiento de diversas condicionantes.

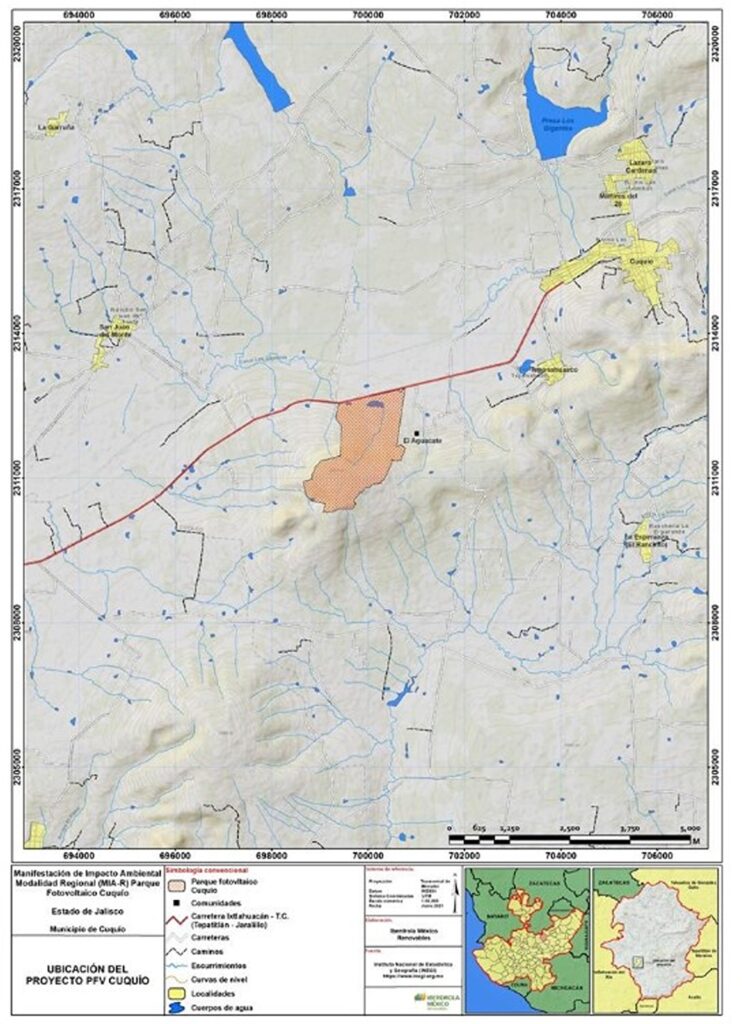

El parque fotovoltaico se emplazará sobre una superficie total de 299.23 hectáreas, de las cuales 175.86 hectáreas serán de uso permanente. En estas áreas se instalarán 227,395 módulos fotovoltaicos de 405 Wp, montados sobre 4,380 seguidores solares, además de una red de canalizaciones eléctricas, 73 inversores trifásicos prefabricados y 25 centros de transformación, 23 de ellos de 4,9 MVA y dos de 3,27 MVA.
La infraestructura eléctrica del proyecto incluye también una subestación elevadora que transformará la energía de 34,5 kV a 115 kV, así como una línea de transmisión aérea de 90 metros de longitud, con un derecho de vía de 20 metros, destinada a evacuar la energía generada hacia la red.
En términos ambientales, la autoridad identificó que 158,66 hectáreas del área requerida corresponden a vegetación secundaria de bosque de encino y de selva baja caducifolia, por lo que la autorización contempla medidas específicas de manejo, mitigación y compensación ambiental, en línea con lo observado en otros desarrollos solares de gran escala en el país.
La resolución establece un plazo de 30 meses para la ejecución de las obras de preparación del sitio y construcción, contados a partir del día siguiente a la notificación oficial. Para las etapas de operación, mantenimiento y abandono, la vigencia de la autorización ambiental será de hasta 30 años, condicionada a que el proyecto sea efectivamente construido, en función de la vida útil estimada de la infraestructura fotovoltaica.
Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.











Al enviar este formulario, usted acepta que pv magazine utilice sus datos con el fin de publicar su comentario.
Sus datos personales solo se divulgarán o transmitirán a terceros para evitar el filtrado de spam o si es necesario para el mantenimiento técnico del sitio web. Cualquier otra transferencia a terceros no tendrá lugar a menos que esté justificada sobre la base de las regulaciones de protección de datos aplicables o si pv magazine está legalmente obligado a hacerlo.
Puede revocar este consentimiento en cualquier momento con efecto para el futuro, en cuyo caso sus datos personales se eliminarán inmediatamente. De lo contrario, sus datos serán eliminados cuando pv magazine haya procesado su solicitud o si se ha cumplido el propósito del almacenamiento de datos.
Puede encontrar más información sobre privacidad de datos en nuestra Política de protección de datos.
